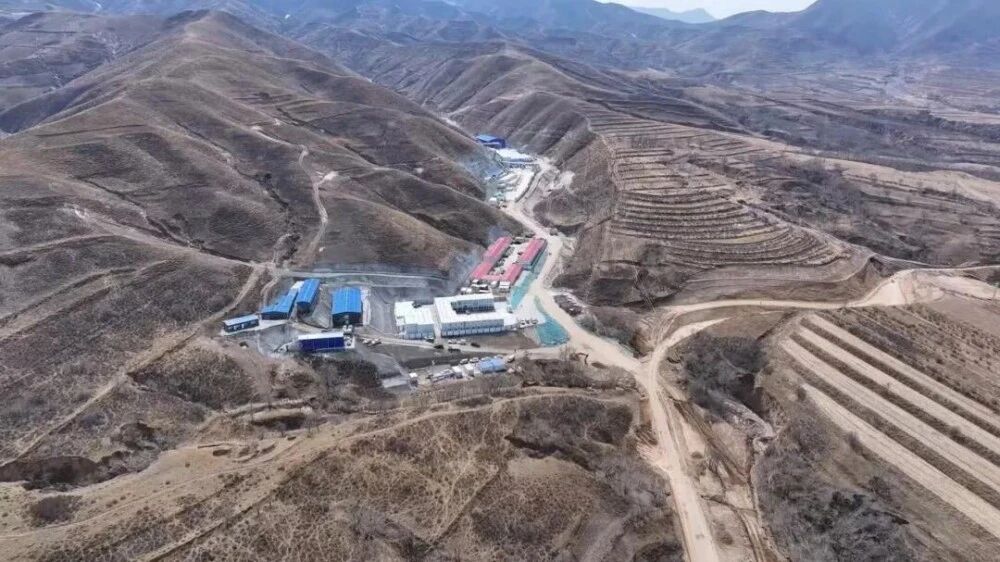

2026年4月13日,全长1037米的发展集团乌兰察布105万千瓦/630万千瓦时压缩空气储能项目1#斜井顺利完成,标志着这一装机容量和储能规模“全球双第一”的压缩空气储能项目正式进入储气主硐室施工阶段。依托中国铁建深地空间开发的传统优势,发展集团正加速进军新能源领域,构筑中国铁建“第二增长曲线”。
该项目位于内蒙古乌兰察布市卓资县梨花镇,由中铁建发展集团有限公司与内蒙古佑赛科技有限公司联合投资建设,总投资约92.67亿元,占地面积约700亩。项目装机容量105万千瓦(1.05GW),储能规模630万千瓦时(6.3GWh),是目前全球装机容量与储能规模“双第一”的压缩空气储能项目。
项目采用容积为87万立方米的人工硐室,替代盐穴作为储气空间。当前,压缩与发电等地面技术已相对成熟,地下储气空间成为储能发展的核心瓶颈。国内已投运的同类项目多依托天然盐穴,但盐穴资源分布不均,尤其在风光资源富集的“三北”地区较为稀缺,资源制约成为储能规模化落地的关键堵点。
2023年,中国铁建承接国资委“未来产业(启航行动)深部地下空间利用”任务。作为骨干单位之一的发展集团,推动“深地空间+产业”发展,系统整合了武汉光谷广场综合体、上海地下智慧车库等百余项重大工程的技术经验,集中攻克“人工硐室+压缩空气储能”技术路径。针对围岩稳定、密封承压、长期蠕变等行业共性技术难题,项目联合清华大学、哈尔滨工业大学、西南交通大学等高校科研院所,通过现场试验优化设计参数,成功突破大断面硐室稳定、密封层长效耐久等核心技术,并构建起人工硐室储气库的完整设计施工标准体系。
项目注重绿能链动,推动投资、创新与产业协同。斜井开挖只是项目建设的开端,更深层次的协同在地下展开。依托这一创新链与产业链深度融合的示范项目,发展集团首创“三链五维”党建引领工作矩阵,将投资建设链、科技创新链、产业服务链上的建设单位、设计院、高校科研院所、装备制造企业等8个党组织协同整合,建立4个“战新攻坚区”,成立5支“战新青年党员突击队”,并开展党员践诺活动。在掘进过程中遇到复杂情况时,设计、施工、装备等各方党员技术骨干召开现场联席会,将多线沟通整合于同一平台,高效解决问题。在长达半年、低温严寒的冬季施工中,掘进效率提升了近10%。
人工硐室向地下200米持续掘进。项目投运后,将有效提升电网调峰能力与新能源消纳水平,年发电量约20亿千瓦时,每年可减少二氧化碳排放超160万吨,为新型能源体系建设注入来自深地的绿色动能。
本项目前期(2024—2025年):2024年,压缩空气储能产业尚未实现大规模商业化,中铁建发展集团即启动对该赛道的系统研究和技术储备。2023年,中国铁建承接国资委“未来产业(启航行动)深部地下空间利用”任务,发展集团作为骨干单位之一推动“深地空间+产业”发展。
项目开工(2025年6月):项目在卓资县梨花镇开工建设,大规模土方作业全面展开。
全面实施阶段(2025年10月):项目地下硐室工程突破核心技术方案,顺利通过初步设计评审,标志着项目进入全面实施阶段。
环评批复(2026年1月—3月):500kV升压站工程环评报告获内蒙古自治区生态环境厅批复;3月,地上电站EPC工程总承包项目由多家单位联合中标。
最新进展(2026年4月13日):全长1037米的1#斜井顺利贯通,标志着项目正式进入储气主硐室施工阶段,人工硐室正向着地下200米持续掘进。
星辰新能150MW/600MWh独立储能项目签约新疆特克斯
“
2026年4月10日,新疆伊犁特克斯县人民政府与星辰新能项目公司在浙江绍兴星辰新能总部举行签约仪式,正式落地150MW/600MWh电化学独立储能电站项目。项目总投资约7.2亿元,规划用地约90亩,将成为伊犁州重要的电网侧储能基础设施。
该项目位于新疆伊犁哈萨克自治州特克斯县,由浙江星辰新能科技有限公司投资建设。项目装机容量150MW(0.15GW),储能规模600MWh(0.6GWh),总投资约7.2亿元,规划用地约90亩,是面向区域新能源消纳和电力系统调节需求的电网侧储能基础设施项目。建成后可有效提升当地新型储能配置水平,增强电网灵活调节能力,助力绿色产业发展与能源结构优化。
此前,星辰新能在内蒙蒙西地区集中开发的三座独立储能电站已全部顺利并网投运,合计装机规模0.75GW/3GWh,包括鄂尔多斯谷山梁300MW/1200MWh、乌兰察布察右后旗200MW/800MWh以及乌兰察布星钒涛宇250MW/1000MWh项目。其中,乌兰察布星钒涛宇项目在高寒极限环境下成功并网,连续完成全容量、满功率“三充三放”循环,采用磷酸铁锂电池+全钒液流电池混合储能架构。此外,星辰新能还为上海奉贤星火综合储能示范基地提供了全钒液流储能系统,该基地是上海首个大规模、多技术路线并行的新型储能实证项目。
签约落地:2026年4月10日,项目在星辰新能总部正式签约,明确了建设周期、投产目标及服务保障机制。
后续推进:项目将依托新疆兆瓦储能有限公司的平台优势,有序开展前期建设和实施管理,推动尽快落地并网。
本文内容来源于中铁建发展集团等公开信息,“新能源技术与装备”整理,责任编辑:胡静,审核人:李峥
