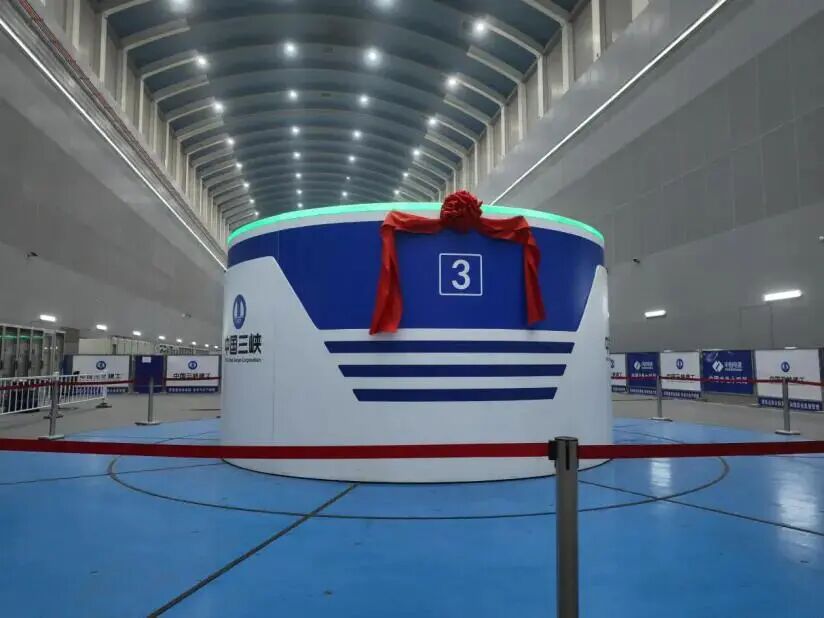

2026年4月25日,国家“十四五”重点工程——浙江天台抽水蓄能电站3号机组顺利投运,至此我国单机容量最大的抽水蓄能电站已实现三台机组投运。
浙江天台抽水蓄能电站是国家“十四五”重点实施项目、浙江省重大建设项目,位于浙江省台州市天台县坦头镇与泳溪乡境内。电站由上水库、下水库、输水系统、地下厂房及开关站等关键枢纽工程组成。
该电站总装机容量170万千瓦,安装4台单机容量42.5万千瓦的可逆式水泵水轮发电机组,其单机容量位居国内抽水蓄能电站之首。项目总投资约107.41亿元,额定水头高达724米,为当前全球在建抽蓄电站之最。同时,其单级斜井长达483.4米,一举刷新国内在建抽蓄项目引水斜井的纪录,实现了 “单机容量最大、额定水头最高、引水斜井最长”三个“第一” 的技术突破。
电站建成后,将承担浙江电网的调峰、填谷、调频、调相、储能及紧急事故备用等关键任务,年发电量约17亿千瓦时。相较于传统火电,每年可节省标准燃煤约52万吨、减少二氧化碳排放约104万吨,对促进新能源消纳、优化华东地区能源结构具有重大战略意义。
1. 开工建设:2021年12月获浙江省发改委核准;2022年5月主体工程正式开工。
2. 关键节点:2024年上、下水库大坝填筑到顶,地下厂房开挖完成;2025年7月首台机组完成总装,12月25日1号机组正式并网发电。
3. 近期突破:2026年1月,2号机组具备商运条件;2026年4月25日,3号机组正式投运。至此,三台机组成功投产,仅剩最后一台4号机组正在进行总装调试,计划于2026年6月实现全容量投产目标。
“
2026年4月24日上午,我国首个面向储能领域的“专精特新”一站式科研基础设施——位于厦门科学城莲河片区未来产业园的智慧储能科研基础设施项目实现主体结构封顶,全面转入二次结构、装饰装修和机电安装工程施工。这标志着该项目建设取得关键性节点突破,从规划蓝图正式迈向实体落成。
智慧储能科研基础设施项目位于厦门科学城莲河片区未来产业园,是我国首个面向储能领域的“专精特新”一站式科研基础设施。项目定位为集基础研究、应用研究、中试验证、技术孵化、公共服务于一体的综合性科研平台,旨在填补我国储能领域高水平、开放式、共享型科研基础设施的空白。
项目主要建设内容包括:储能材料与器件研发实验室、电化学储能系统测试平台、储能装备可靠性验证中心、智慧储能应用场景模拟实验室、大数据分析与AI仿真平台、科技成果转化孵化空间等。项目聚焦电化学储能、氢储能、机械储能、智慧储能系统集成等前沿技术方向,面向高校、科研院所、储能企业及创新创业团队开放共享,提供从材料研发到系统集成的全链条科研服务。
该项目由厦门市、厦门大学、嘉庚创新实验室与火炬集团共同打造,总建筑面积约4.5万平方米,主要建设综合实验楼、基础设施楼及地下工程。自2025年初开工以来,建设团队克服了复杂地质超深基坑、大跨度悬挑结构等诸多工程技术挑战,高标准推进项目施工。
项目建成后,将有效缓解我国储能科研领域“设备重复投入、平台分散低效”的问题,加速储能关键技术突破与产业化进程,助力厦门打造国家级新能源产业创新高地,为我国新型储能产业高质量发展提供重要科技支撑。
1. 项目立项与开工:项目完成前期规划论证与审批,正式开工建设。
2. 主体结构封顶(2026年4月24日) :项目实现主体结构封顶,标志着建设取得关键性节点突破,从规划蓝图正式迈向实体落成。
3. 转入下一施工阶段:项目全面转入二次结构、装饰装修和机电安装工程施工,后续将推进设备采购及科研装置安装调试,按计划向建成投用目标稳步推进。
本文内容来源于厦门日报等公开信息,“新能源技术与装备”整理,责任编辑:胡静,审核人:李峥
