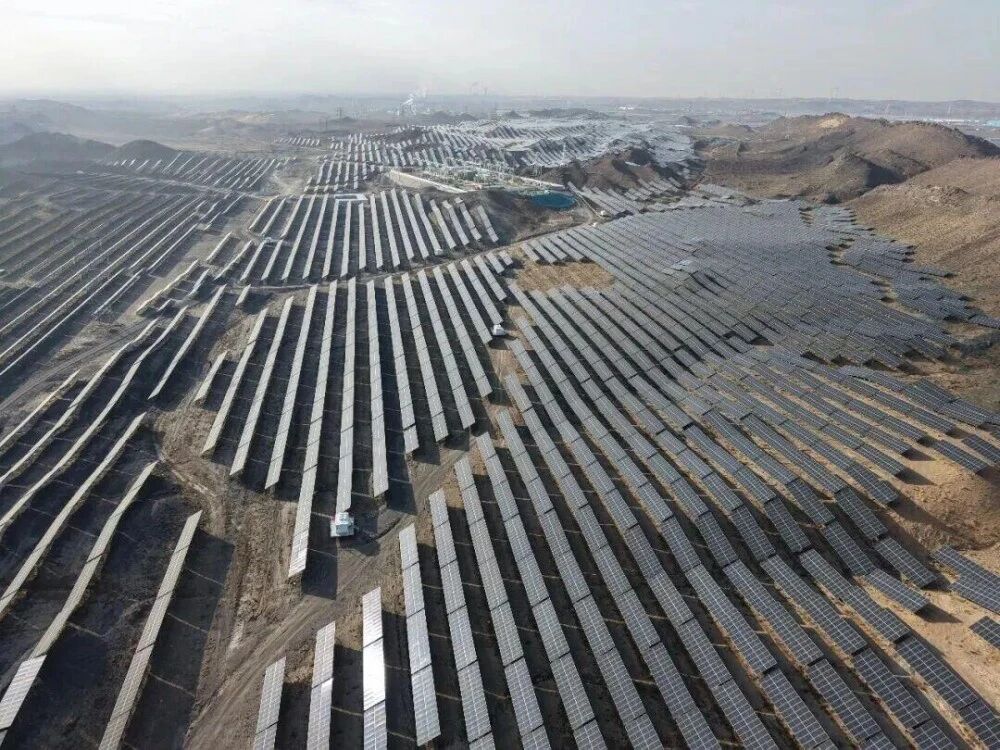

日前,中国电建参建的我国首个算电协同绿电直供项目——宁夏中卫云基地数据中心绿电直供50万千瓦光伏电站正式投运,标志着我国“东数西算”工程实现了从沙漠风光电到数字算力的直连直通。
中卫宁夏中卫云基地数据中心绿电直供项目是我国首个大规模“算电协同”绿电直供项目,也是国家“东数西算”战略的重要组成部分。项目位于宁夏回族自治区中卫市,由中国大唐集团有限公司投资建设,总装机容量200万千瓦,由50万千瓦光伏电站和150万千瓦风电场组成。项目一期总投资87亿元。
作为全国一体化算力网络国家枢纽节点,中卫新能源装机占比超60%、利用率达94%,是全国首个新能源综合示范区。项目创新构建“物理直供+双边交易”双轨并行的算电协同供电体系:针对数据中心增量负荷,通过4条专属输电线路搭建绿电物理直供通道,直接将光伏电力输送至机房,配套储能设施存储余电;针对存量负荷,依托电力市场双边交易实现虚拟直供。光伏发电时段以物理直供为主,光伏停运由风电虚拟直供补位,实现风光互补全覆盖。
项目同步配套330kV输变电工程,由中国电建福建院承担EPC总承包,作为200万千瓦绿电汇集送出的关键枢纽。中国电建所属湖北工程公司、北京院等单位也参与了项目参建。
一期全面投运后,年发电量达43亿千瓦时,每年可减少二氧化碳排放约365万吨,能够满足中卫云基地22.9亿千瓦时的年度用电需求。项目后续规划建设二期,全部建成后总规模将达460万千瓦,总投资近200亿元。
· 2023年12月:国家发改委等部门印发实施意见,支持中卫等国家枢纽节点利用“源网荷储”等模式推动算力与绿色电力一体化融合。
· 2024年:宁夏正式启动大唐中卫云基地数据中心绿电供应200万千瓦新能源项目。
· 2025年11月:150万千瓦风电项目正式开工,其中常乐500兆瓦风电项目规划安装75台单机容量6.7兆瓦的风力发电机组。
· 2026年2月5日:50万千瓦光伏项目全容量并网,正式实现向数据中心企业绿电直供。
· 2026年4月22日:常乐500兆瓦风电项目首台风机顺利开吊,标志着风电项目正式进入设备安装关键阶段。
· 2026年5月2日:50万千瓦光伏电站正式投运,标志着我国“东数西算”工程实现了从沙漠风光电到数字算力的直连直通。
· 计划2026年9月:150万千瓦风电项目计划全容量并网。
“

近日,中国电建总承包的全球海拔最高的塔式光热电站——西藏安多土硕100兆瓦光热项目顺利完成全部15927面定日镜安装任务,正式向并网发电阶段迈进。
蒙电入苏全球海拔最高的塔式光热电站——西藏安多土硕100兆瓦光热项目,位于西藏那曲市安多县帕那镇东部约17.5千米处,地处海拔4645米至4657米的唐古拉高山区,是西藏“十四五”重点能源工程。
项目由西藏开发投资集团有限公司投资建设,中国电建担任总承包,光热部分投资约20.1亿元。电站总装机容量100兆瓦,采用熔盐塔式技术路线,建设有15927面定日镜构成的镜场和一座185米高的吸热塔,并配置了8小时熔盐储热系统,使用二元熔盐作为储热与传热介质。
该项目是全球首个在超高海拔(4650米)、超低温度、极弱电网环境下建设的光热电站,也是西藏首个塔式光热发电项目。建成后年均发电量约2.6亿千瓦时,年利用小时数2551小时,每年可节约标准煤约6万吨,减少二氧化碳排放约16.5万吨,同时能提升藏北电网供电能力20万千瓦,建设期预计带动当地农牧民创收约1.18亿元。
· 2023年5月21日:一体化项目正式开工建设。
· 2025年4月28日:吸热塔基础浇筑,主体工程启动。
· 2025年6月10日:举行开工仪式,正式开工。
· 2025年6月16日:首台定日镜成功下线并安装。
· 2025年11月15日:核心工程185米吸热塔顺利结顶。
· 2025年12月9日:定日镜产量突破10000面。
· 2026年1月16日:主厂房行车首吊就位,全面转入机电安装筹备阶段。
· 2026年4月13日:发电机定子顺利吊装就位,拉开机电安装序幕。
· 2026年6月3日:全部15927面定日镜安装完成,正式向并网发电冲刺。
本文内容来源于中国电建等公开信息,“新能源技术与装备”整理,责任编辑:胡静,审核人:李峥
