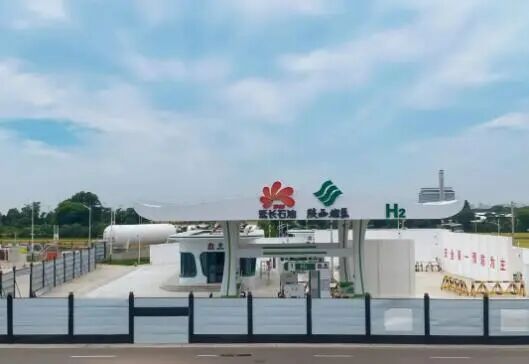

2026年5月29日,延长石油所属燃气集团交通能源公司承建的京昆高速富平服务区(北区)加氢示范站顺利完成中交,正式进入投料试车阶段,标志着陕西省高速路网氢能基础设施布局取得关键性突破。
京昆高速富平服务区(北区)加氢示范站位于陕西省渭南市富平县留古镇三寨村京昆高速富平服务区(北区)西北侧,由延长石油所属燃气集团交通能源公司投资承建,是中核陕西氢能廊道——“西安—渭南—韩城”关键节点上的首座高速公路加氢站,也是西北地区首座高速公路加氢示范站。
该示范站按照标准化三级加氢站设计建设,日加氢能力1000千克,加注额定压力35MPa,储氢额定压力45MPa。主要设备包括1台氢气压缩机、1台氢气卸气柱、1组45MPa储氢瓶组、2台35MPa加氢机及相关冷却和控制系统。项目占地面积1330平方米,搭载全套智能加氢控制系统,可实现作业自动化运行、全流程实时监控与数据精准溯源,具备安全高效、智能便捷、绿色低碳的运营优势。项目投用后将重点服务于氢能重卡、城际氢能客车等新能源车辆,补齐京昆高速渭南段氢能补给短板,畅通“韩城—富平—黄陵”绿色运输环线的能源补给链路,有效提升区域氢能交通运输保障能力。
2024年8月,陕西省发展改革委与陕西省交通运输厅联合发布《关于支持开展高速公路分布式光伏、加氢站建设及氢能汽车通行有关事项的通知》,明确打造“榆林—延安—西安”“西安—渭南—韩城”两条城际氢能廊道。其中富平服务区加氢示范站被列入首批示范站点之一。
2024年9月,交通能源公司克服省内缺乏加氢站建设手续法律依据的困难,迅速对接富平县、渭南市政府相关部门,先后于当月成功备案“西安—渭南—韩城”氢能廊道首座高速加氢站,10月18日取得工程规划批复,创造了公司项目手续办理的新记录。
2025年5月,项目发布采购施工总承包(PC)招标公告,项目代码为2409-610528-04-01-440970,计划工期签订合同后90日历天。
2025年11月4日,交通能源公司在项目现场召开建设推进会议,公司党委书记、董事长唐军强调富平加氢示范站作为西北地区首座高速加氢示范站,受到延长石油和燃气集团两级单位的高度重视,要求各参建单位确保年度目标任务如期完成。
2025年11月24日下午,项目核心设备氢气储气瓶组一次吊装成功。该储气瓶组作为项目“心脏”级核心设备,重达62吨,长度10750毫米,分两次完成吊装作业。此次里程碑节点标志着工程正式迈入安装攻坚阶段。
2026年5月29日,在省发展改革委、省交通运输厅、省国资委的大力支持下,京昆高速富平服务区(北区)加氢示范站顺利完成中交,正式进入投料试车阶段,标志着陕西省高速路网氢能基础设施布局取得关键性突破。
“
2026年5月21日,国内首个具备完全自主知识产权的5MW离网光伏制氢项目在内蒙古鄂尔多斯市投产,实现了本征无储能离网制氢技术从实验室验证到工程化落地应用。
2026年5月21日,国内首个具备完全自主知识产权的5MW离网光伏制氢项目在内蒙古鄂尔多斯市投产,实现了本征无储能离网制氢技术从实验室验证到工程化落地应用。该项目是深能鄂托克旗505MW风光制氢一体化合成绿氨项目的重要子工程——5MW离网光伏发电制氢项目,由深圳能源集团投资建设。项目位于内蒙古鄂尔多斯市鄂托克旗棋盘井镇棋盘井工业园区,总投资约4641.6万元,项目总占地面积1683.80平方米,总运行时间1000小时。
技术路线上,项目采用突破性的“本征离网、无储能”技术路线,摒弃传统储能装置,依托5MW光伏阵列直供直流电,全程脱离主电网运行,通过柔性智能调控工艺精准匹配制氢负荷需求,实现“荷随源动”运行及智能优化调度。5MW光伏阵列直流电经构网型DC/DC变换器直配制氢负荷,使系统结构简化30%以上。核心设备达到国内领先水平:离网型碱性电解槽额定产氢1000Nm³/h、直流电耗≤4.4kWh/Nm³,气液分离装置可实现0-110%负荷调节且5分钟热启动,能够较好适配光伏出力波动。项目投产运行后,光伏年供电约765万千瓦时,每天可产出约6000立方米高纯度氢气,全生命周期年减排二氧化碳7236吨。
该技术由清华大学在国家自然科学基金的支持下率先开展原理研究,随后在清华四川能源互联网研究院、清华大学新型电力系统运行与控制全国重点实验室等平台得到国家级重点项目的孵化,并获得了内蒙古“揭榜挂帅”项目《适应宽范围功率波动的千标方级电解水制氢关键装备研制与示范应用》的资助,此前已在实验室完成了百千瓦级技术验证。华赛能源集团旗下佑赛科技联合清华大学等单位组成创新联合体协同开展技术攻关,承担了无储能离网制氢系统的系统设计、装备制造和集成调试工作,部署了自主研发的离网型碱性电解水制氢系统、MPPT控制器和能量管理与控制系统,为项目顺利投产提供了坚实保障。作为国家能源局能源领域首批氢能试点项目,该项目后续将持续开展长周期运行验证与系统优化,为行业标准建设、工程推广及绿氢产业规模化发展提供数据支撑与工程参考。
· 2023年:项目前期规划启动,深能鄂托克旗风光制氢一体化合成绿氨项目整体方案初步确立。
· 2024年11月:深能风光制氢合成氨项目EPC合同正式签约,项目总投资38亿元,涵盖500MW风力发电场、年产2万吨绿氢电解水制氢站、5MW离网光伏发电柔性直流制氢科技创新项目及年产15万吨绿氢合成氨装置。
· 2025年6月:项目工程建设及科技创新研发EPC总承包招标中标候选人公示,江苏豪翔建设有限公司为第一中标候选人,投标报价约3309.8万元。
· 2025年8月15日:国内首个“本征无储能”离网制氢系统——深能鄂托克旗5MW离网光伏发电制氢工程及科技创新研发项目在内蒙古鄂尔多斯市鄂托克旗正式开工,标志着我国自主知识产权离网制氢技术从实验室迈向大规模工程验证。
· 2026年4月:项目220kV输电线路全线贯通,风光发电工程完成送电调试,已具备发电条件;制氢工程进入全面调试阶段。项目现场已有400多名专业技术人员、调试工程师和一线工人奋战,各项调试工作稳步推进。
· 2026年5月21日:项目完成全流程调试,成功产出第一方绿氢,每日可产出约6000立方米高纯度氢气,正式实现投产运行,标志着本征无储能离网制氢技术完成了从实验室验证到工程化落地应用的跨越。
