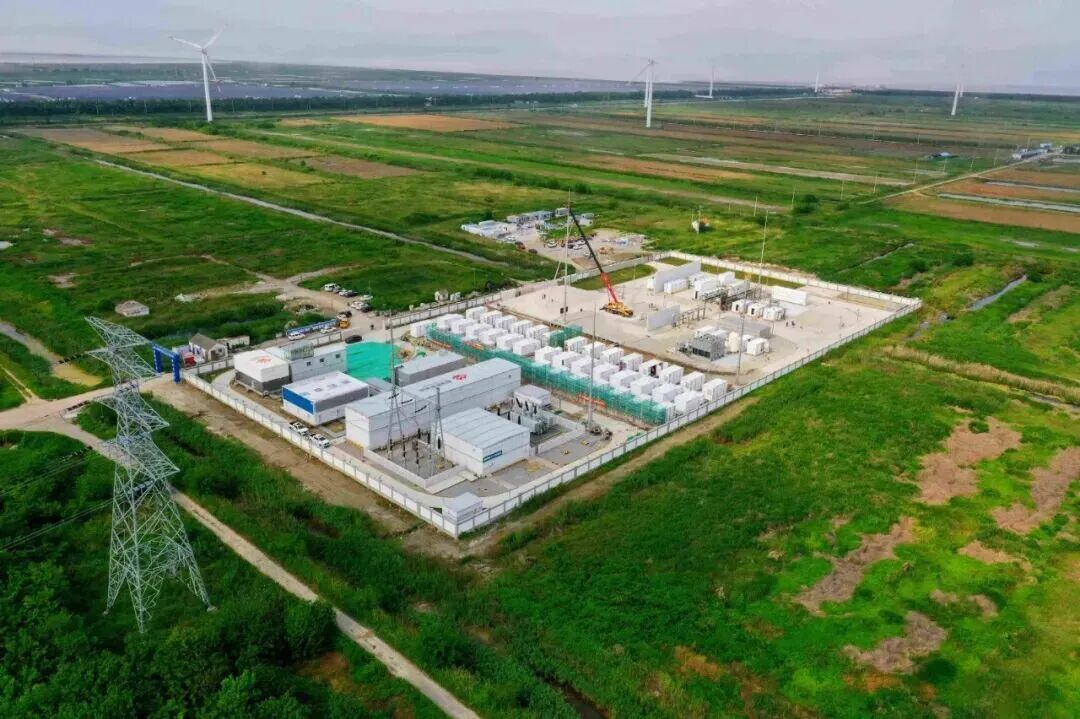

2026年6月10日,全国规模最大光氢储一体化项目——国家能源集团国华投资江苏分公司如东“光氢储一体化”项目全面建成,开启“源网荷储氢”一体化协同运行模式。
国华如东“光氢储”一体化项目位于江苏省南通市如东县豫东垦区堤外滩涂,是国内首个融合发电、制氢、储能,兼顾综合能源利用与滨海生态治理的综合性工程,也是国内首个滩涂生态治理光伏项目。该项目是国家第三批“沙戈荒大型风电光伏大基地”项目,光伏电站是国内规模最大的潮间带光伏场。
项目光伏电站总装机容量400兆瓦,占地4388亩,在4300余亩滩涂上架设697866块光伏板,年平均上网电量约4.68亿千瓦·时,可满足近20万户家庭年度用电需求,相当于减排二氧化碳超30万吨。项目配套新建一座220千伏岸基升压站、一座制氢能力每小时1500标方的制氢站及加氢能力500公斤/天的加氢站,以及一座建设规模为60兆瓦/120兆瓦·时的电化学储能电站。制氢站年产高纯绿氢482吨,所产绿氢定向供应长三角区域,配套加氢站同步投用,打通绿氢应用全链条。项目投产后,每年可减少排放二氧化碳约30.94万吨、二氧化硫约562.6吨。
在生态治理方面,项目原址是一片被“生态杀手”互花米草侵占的荒滩,项目团队通过刈割、翻耕、深埋方式治理后,结合光伏板下部遮光环境抑制其再次生长。在海缆施工中,项目首次大规模采用“水平定向钻穿越技术”减少开挖对滩涂的破坏,并采用架空廊道设计将运维通道与输电缆架设在空中,减少对滩涂湿地原生地貌的破坏。
· 2023年10月24日:项目作为国家能源集团第四批重点项目集中开工。
· 2024年5月:项目岸基升压站破土动工,同步开展打桩作业。
· 2024年9月20日:项目正式开工建设(全面施工阶段启动)。
· 2024年11月20日:海缆敷设工程正式启动。
· 2024年12月31日:项目首批发电单元成功并网发电。
· 2025年2月26日:项目制氢站部分完成备案。
· 2025年3月31日:历时192天紧张施工,112281根桩基施工全部完成。
· 2025年4月11日:697866块光伏组件安装完工。
· 2025年4月29日:项目40万千瓦光伏部分全容量并网发电,年平均上网电量约4.68亿千瓦时。
· 2025年8月27日:制氢项目EPC总承包中标候选人公示,中国化学工程第十一建设有限公司以5880.50835万元位列第一。
· 2025年12月3日:储能电站PC总承包中标候选人公示,中国安能集团第二工程局有限公司以折合单价0.9945元/Wh预中标。
· 2026年6月10日:项目全面建成,开启“源网荷储氢”一体化协同运行模式。光伏电站已全容量并网发电,储能电站已具备投产条件,制氢站正在进行设备调试。
“
2026年6月10日,中石油深圳新能源研究院有限公司兆瓦级制氢项目现场示范获备案。
该项目建设地点在鄂尔多斯市--乌审旗--乌兰陶勒盖镇巴音敖包嘎查第二天然气处理厂,项目单位为中石油深圳新能源研究院有限公司,总投资7809.38万元。
建设规模及内容:本项目一期工程新建一套兆瓦级油气生产伴生废水制氢试验装置,并搬迁一套水套加热炉用于加热炉掺氢燃烧试验,建成后试验2000h,装置电解功率≥1MW,产氢量≥200Nm³/h(干基)。二期工程在原位新建一套兆瓦级固体氧化物电池制氢试验装置,运行500h,装置电解功率≥1MW,产氢量≥250Nm³/h(干基)。
项目依托中石油深圳新能源研究院此前已通过CNAS认证的兆瓦级PEM电解水制氢系统技术积累——该系统额定产氢量200Nm³/h,氢气纯度达99.999%,升降载速率可达10%/s,采用双集装箱模块化布局,便于运输和现场快速安装,已在高寒、风沙等复杂工况下验证稳定运行能力。
此次现场示范进一步拓展技术路线至废水制氢与SOEC制氢,验证油气田伴生废水资源化利用及多技术路径制氢的工程可行性,为后续规模化部署提供数据支撑。 该项目属于中石油深圳新能源研究院部署的“八大示范工程”中“油气田采出水电解制氢系统”建设的核心组成部分。深圳院作为中国石油在粤港澳大湾区设立的新型研发机构,聚焦氢能全链条技术研发,承担多个科技部和国家能源局重点项目。
本项目落地中国石油长庆油田苏里格气田第二天然气处理厂,利用油田现有基础设施和伴生资源开展实证验证,将为中国石油在油气田场景下推进绿氢制备技术创新、服务“双碳”战略提供关键实践。
· 2025年10月:中石油深圳院与长庆油田联合研制的我国首套百千瓦级油气伴生废水制氢系统在长庆苏里格气田实现连续稳定运行,为本项目兆瓦级废水制氢装置的放大和工程化提供前期技术验证。
· 2026年4月15日:中石油深圳院自主研制的首套兆瓦级PEM电解水制氢系统(200Nm³/h)通过中国合格评定国家认可委员会(CNAS)测试认证,氢气纯度达99.999%。该认证意味着本项目一期拟采用的200Nm³/h废水制氢装置已有同级别的兆瓦级技术路线通过权威验证,具备工程可行性。
· 2026年4月15日至5月20日:项目配套支持性工作稳步推进。2026年4月15日,项目“兆瓦级制氢项目现场示范基础设计(含安全专篇)、详细设计”招标启动。4月29日,项目发布”兆瓦级制氢项目水土保持评价项目(更新)”招标公告。5月20日,项目“降污制氢单元加工”招标发布,进一步明确油气生产伴生废水制氢系统的采购需求。

· 2026年6月10日:项目通过内蒙古自治区投资项目在线审批办事大厅备案获批。公告显示建设起止年限为2026年6月至2027年12月,一期废水制氢试验装置电解功率≥1MW、产氢量≥200Nm³/h,二期SOEC装置产氢量≥250Nm³/h。
