2026年6月15日中国能建江苏电建一公司作为联合体牵头单位中标深能锡林郭勒西乌珠穆沁旗电网侧压缩空气储能项目地面电站工程EPC总承包项目中标金额约42.93亿元。
项目位于内蒙古自治区锡林郭勒盟西乌珠穆沁旗巴彦花镇,规划建设3台350兆瓦压缩空气储能发电机组,采用非补燃式中温压缩空气储能先进技术,总装机规模1050兆瓦,储能容量4200兆瓦时,系统综合效率预计突破65%。项目地下储气库采用人工硐室建设方案,储气系统运行压力区间稳定控制在9.6-17兆帕。
该项目地面电站整体工程设计使用年限长达30年,在额定运行工况下,电站满负荷充电时长为6.5小时,可实现满功率持续发电4小时。相较于常规储能项目,具备装机容量大、设备服役寿命长、安全环保等突出优势,可实现冷、热、电综合联供。
项目投运后,年调峰电量可达14亿千瓦时,将有效破解蒙西地区风电、光伏新能源消纳难题,大幅提升能源综合利用效率,全方位提升蒙西电网峰谷调节能力与突发工况应急保障能力,助力内蒙古地区新能源规模化开发与新型电力系统高质量建设。
· 2025年5月29日:项目通过锡林郭勒盟能源局能源类项目备案,备案代码为2505-152526-60-01-126302。
· 2025年10月31日:项目社会稳定风险评估信息公示,明确了项目规模为3×350MW/4200MWh、分为地上电站和地下储气库两部分、计划开工时间2026年5月、完工时间2027年12月等关键信息。
· 2025年12月26日至27日:深圳能源集团发布公告,经董事会八届四十三次会议审议通过,正式决定投资建设该项目。总投资68.22亿元,自有资金13.94亿元,其余投资款通过融资解决。
· 2026年2月28日:项目完成备案变更,重新获得内蒙古自治区投资项目在线审批办事大厅批复,制氢规模有所调整。
· 2026年3月9日:项目地下储气库工程EPC总承包招标公告发布,储气库总容积要求不少于63.9万m³,设计使用年限30年。
· 2026年3月27日:项目建设用地取得内蒙古自治区人民政府批复,批准用地面积41.8495公顷,为全面开工建设奠定基础。
· 2026年4月15日:项目可行性研究报告(深化版)评审服务启动公开询价采购。
· 2026年5月中旬:项目完成初步设计评审,技术方案进一步落地。
· 2026年5月18日:项目地面电站工程EPC总承包招标公告正式发布。
· 2026年5月27日至6月2日:项目全过程跟踪审计服务招标启动并完成。
· 2026年6月15日:中国能建江苏电建一公司作为联合体牵头单位,以约42.93亿元中标地面电站工程EPC总承包项目,标志着项目建设进入EPC建设阶段。
· 计划时间节点:项目计划2027年12月投产,2028年6月完成整体竣工验收,预计总工期27个月。
“
近日,枣庄市生态环境局滕州分局拟对中创新航科技(山东)有限公司《储能电池项目项目》《商用车电池项目》《商用车及储能电池集成系统项目》三个环境影响评价文件作出审批意见,三大项目均选址滕州市南沙河镇,建设工期均为两年,总投资合计近百亿元。
近日,枣庄市生态环境局滕州分局拟对中创新航科技(山东)有限公司《储能电池项目项目》《商用车电池项目》《商用车及储能电池集成系统项目》三个环境影响评价文件作出审批意见,三大项目均选址滕州市南沙河镇,建设工期均为两年,总投资合计近百亿元。
三大项目具体信息如下: 储能电池项目总投资40亿元,占地约33.66万平方米,拟租赁滕州财金控股集团现有厂房,新建电极车间、电芯车间等,设计年产2715万支锂电池;商用车电池项目总投资49亿元,占地约33.76万平方米,同样采用租赁厂房模式,将建设电极车间及电解液、NMP储罐区等,投产后可年产4822万只锂电池,形成约50GWh电池系统产能;商用车及储能电池集成系统项目总投资10亿元,占地21.97万平方米,重点建设智能化PACK生产线和集装箱生产线,年产能达60GWh,聚焦电池系统集成领域。三个项目从电芯制造到系统集成,打通了上下游关键环节。
中创新航于2025年10月成立全资子公司中创新航科技(山东)有限公司,同步启动先进电池及集成系统山东基地建设。该基地总规划产能达100GWh,总占地面积约1600亩,分三期推进。其中,一期工程总投资55亿元,占地330亩,建筑面积约18万平方米,重点建设电极车间、电芯车间和动力站房等,计划于2026年9月全面建成投产,届时可形成年产25GWh储能电池的规模。一期生产的588Ah储能电池,循环使用寿命突破1.5万次,能够满足25年长效运行需求,可使全生命周期度电成本降低约20%,兼具高安全、高能效、长寿命和高适配等优势,广泛应用于风光电站、电网侧调频和大型储能电站等场景。
· 2025年11月14日:枣庄市委常委、滕州市委书记王广部到项目现场办公,要求各部门加快土地供应、环评、能评等手续办理进度,推动项目提速建设。
· 2026年2月—3月:南沙河镇将服务中创新航项目作为“头号工程”,成立工作专班,仅用10天完成100余亩土地清表及供地手续。
· 2026年3月下旬:项目清表及供地手续全面完成,青苗及地上附着物摸底排查完毕,按“一户一策”原则建立补偿台账,提前化解6个堵点难点问题。

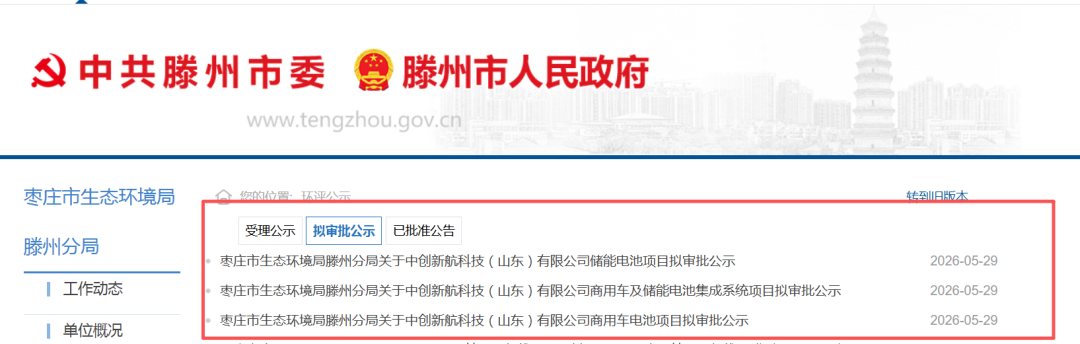

· 2026年4月23日:枣庄市生态环境局滕州分局以“枣环滕审字〔2026〕B-12号”文批准项目环境影响评价报告,公示期为2026年4月24日至4月30日。
· 2026年4月下旬:项目6个单体结构主体全部完工,进入内部建设和配套施工阶段,全力冲刺下半年投产目标。
· 2026年5月5日:中创新航科技(山东)有限公司发布《储能电池项目》《商用车电池项目》《商用车及储能电池集成系统项目》三项环评报告公示,向社会公开征求意见。
· 2026年5月9日:“中创新航科技(山东)有限公司商用车及储能电池集成系统项目”在建设项目环境影响评价办结情况公告中正式确认办结。
· 2026年5月中旬:一期项目主体施工基本完成,加快厂房封顶及机电设备安装。
· 2026年5月20日:媒体集中报道项目建设进展,二期项目用地征收工作已全面启动,小苏河改道、区间道路等配套基础设施工程同步推进。
· 2026年5月底—6月初:项目推进至设备入场安装调试阶段,枣庄、滕州两级市委市政府持续协调机电设备进场、供电保障等要素瓶颈问题。
· 后续规划:二期项目用地征收工作全面启动,当升科技、恒工精密等上下游核心配套企业的招引对接工作正紧锣密鼓进行。滕南工业园(规划面积9.34平方公里)已获批成立,园区总体规划和区域环评编制全部完成,将为后续扩产和配套企业落地提供充足空间。
