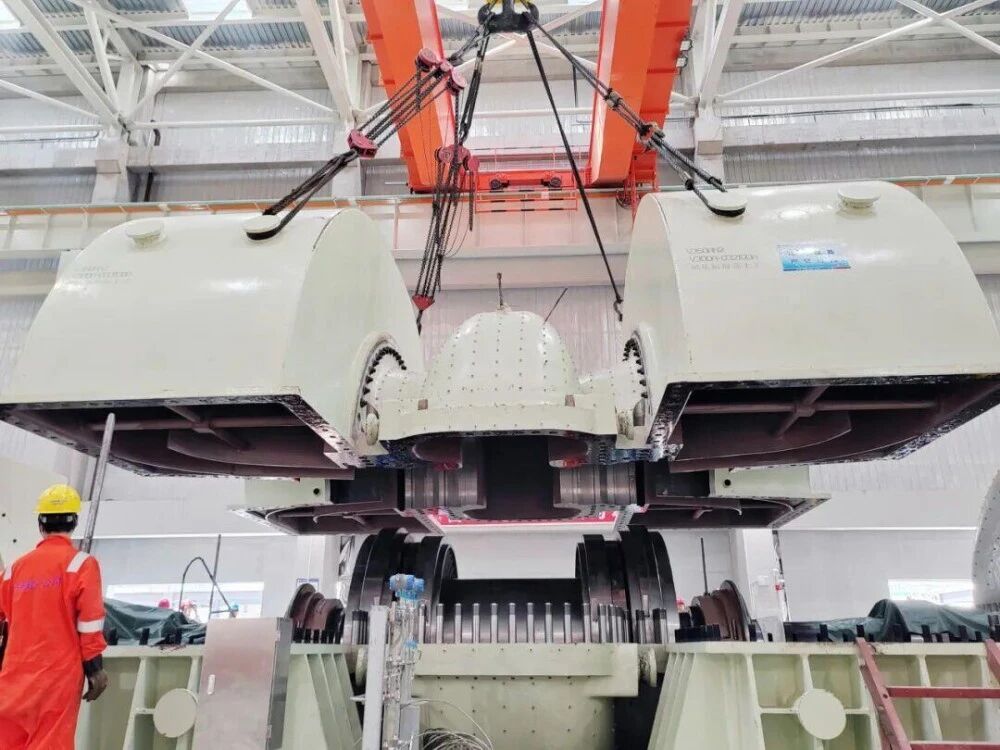

2026年5月10日,由山东电建一公司承建的世界最大盐穴压缩空气储能电站——华能金坛2×350兆瓦盐穴压缩空气储能发电二期项目2号机组透平机扣盖作业完成。这一里程碑节点的完成标志着电站关键核心设备全部安装完成,为机组并网和投产发电目标奠定了坚实基础。
华能金坛盐穴压缩空气储能发电二期项目位于江苏省常州市金坛区薛埠镇,由中国华能和中盐集团合作开发,清华大学、西安热工研究院等提供技术支持,华能江苏公司和中盐盐穴公司负责具体承担项目研发、建设和运维。该项目是华能集团“十大科技专项”重点任务,也是江苏省重大项目。
项目规划建设两套350兆瓦非补燃式压缩空气储能机组,总装机容量700兆瓦,储气用盐穴总容积达120万立方米。项目采用“储能8小时、发电4小时”的运行模式,一次充电可储存电量280万千瓦时,能量转化效率超70%。
与一期工程相比,该项目实现了从6万千瓦到35万千瓦单机功率的跨越式提升。透平发电机组采用“三次再热+灵活配气”技术,具备响应速度快、调节精度高、运行方式灵活等优势,可实现分钟级负荷响应,同时支持一键启停,能在10分钟内实现冲转满发。空气透平机实现了核心部件100%国产化,单机出力功率达35万千瓦,每小时进气流量约2700吨,是目前国内单机出力最高、进气流量最大的透平机,核心参数实现全球领先。
项目建成后,将成为世界上单机功率最大、总容量最大、综合效率最高的压缩空气储能电站,年预计充放电330次,年发电量约10亿千瓦时,相当于节约标准煤27万吨、减少二氧化碳排放52万吨,每年可满足约10万辆新能源汽车的充电需求。目前,项目方正在考虑三期项目,处于可研储备阶段,后续拟在金坛打造百万千瓦储能基地。
· 2025年2月:配套220千伏送出工程建成,首台机组送电成功。
· 2025年8月:项目土建基本完工,主体工程进入安装调试高峰。
· 2025年11月:透平机中压模块成功吊装就位,进入主设备安装阶段。
· 2025年12月:2号机组DCS受电一次成功。
· 2026年3月26日:1号机组透平机扣盖作业完成,标志着1号机组关键核心设备全部安装就位,项目向“年中双并、年内双投”目标稳步迈进。
· 2026年4月15日:2号机组B列轴流压缩机扣盖顺利完成,核心设备安装取得新进展。
· 2026年5月10日:2号机组透平机扣盖作业完成,至此电站关键核心设备全部安装完成。项目建设进入最后冲刺阶段,接下来将进行管道吹扫及整体启动,全力向机组并网和投产发电的目标奋进。
· 计划2026年年中:两台机组实现整套启动并网。
“
2026年5月11日,国家能源集团湖北公司松滋抽水蓄能电站主体工程正式开工建设。作为集团公司首个投产的抽水蓄能电站项目,该项目是集团公司加快传统能源向绿色低碳转型、推进新型电力系统建设、积极参与抽水蓄能产业发展的重要举措。
根据该项目位于湖北荆州松滋市卸甲坪乡境内,总装机容量为1200兆瓦,设计安装4台单机容量为300兆瓦的可逆式水泵水轮发电机组。主体工程主要包括上水库、下水库、输水系统、地下厂房等建设。上水库地处卸甲坪乡凤凰埫,在四处低矮垭口分别布置一个主坝和三个副坝,坝顶高程601米,主坝坝高54米,副坝坝高分别为38米、42米、28米。下水库主要工程包括下水库大坝、输水发电系统、电站地下厂房等。下水库位于卸甲坪乡红沿河中上游,大坝采用碾压混凝土重力坝,坝顶高程216米,最大坝高66米;输水发电系统进、出水口沿程水平距离约1011米,发电额定水头378米,采用两洞四机布置;电站地下厂房开挖总长度160.6米,最大开挖高度为57.27米。
该项目锚定“打造最具竞争力的绿色智慧抽蓄电站”目标,采用EPC总承包一体化管理模式,构建“统一指挥、优势互补、规范高效”的管控体系。施工阶段将全面落实集团公司基建管理体系建设要求,强化工程安全与质量全过程管控;严格落实环保、水保“三同时”要求,强化合同管理,严控工程造价,全力打造“质量优、工期优、造价优、安全好、廉洁好”的优质工程。
项目建成投产后,预计年发电量13.4亿千瓦时,年抽水电量17.9亿千瓦时,将主要承担湖北电网调峰、填谷、储能、调频及紧急事故备用等任务,对保障电网安全稳定运行、优化区域电源结构、支撑新能源消纳、改善地方基础设施、助力乡村振兴具有重要战略意义。在新能源、储能融合发展方面,项目紧密跟踪国家和湖北省新能源开发政策,依托抽水蓄能电站开发建设契机,锁定区域内150万新能源资源的开发权,按照“整体规划、分步实施”原则,分期分批开发建设,助力实现湖北公司“风光水火储”协调发展,提升整体经济效益。
· 2022年12月26日:项目举行开工仪式,工程进入建设实施阶段,电站计划2029年投产发电。
· 2024年8月7日:项目通过国家能源集团投资决策审批,决定由国家能源集团湖北能源有限公司控股投资建设,总投资控制在768192万元以内。
· 2025年4月:项目由长源电力整体转让至国能松滋公司,并于同年启动EPC总承包招标。
· 2025年8月11日:项目EPC公开招标中标候选人公布,国能龙源电力技术工程有限责任公司以51.50亿元排名第一。
· 2025年10月20日:通风兼安全洞顺利突破500米重要里程碑节点,为2026年3月主体工程开工创造条件。
· 2025年12月:主体工程(上水库建筑及金属结构安装工程、下水库及输水发电系统建筑及金属结构安装工程)中标候选人公示,中国葛洲坝集团股份有限公司和中国水利水电第七工程局有限公司分别排名第一。
· 2026年1月12日:通风兼安全洞顺利贯通,标志着“二洞一桥”筹建工程取得关键突破,为主体工程开工奠定坚实基础。
· 2026年3月6日:千丈坡大桥完成T梁架设,打通主体工程全面开工的重要交通节点。
· 2026年3月20日:主体工程按计划正式开工。

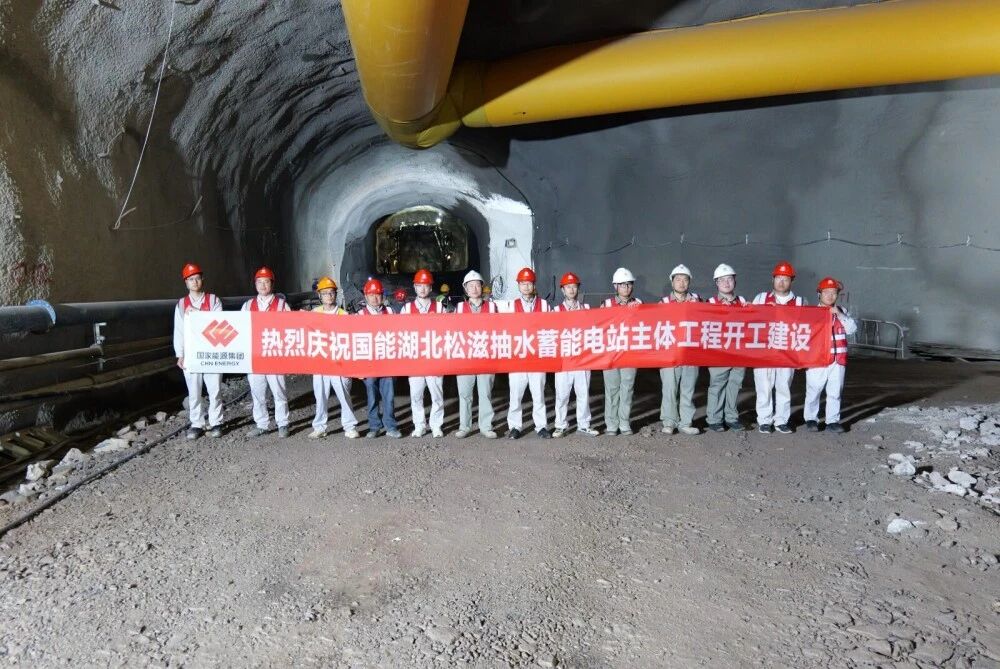

· 2026年5月11日:项目举行主体工程开工建设动员会,标志着项目建设全面进入主体工程施工阶段。
本文内容来源于山东电建一公司等公开信息,“新能源技术与装备”整理,责任编辑:胡静,审核人:李峥
